安装步骤
1、探测了解地下是否适合挖掘,有无地下电缆、水管、光纤线等阻碍物;
2、挖基础坑、划线,确定基坑的位置;
3、挖好基槽后做渗水层,在地基底部依次铺设 200mm 碎石层、100mm 碎沙层,渗水层铺平、夯实,防止设备下陷;如条件具备,可选10mm 以下的碎石子,就可不使用沙子。根据地域的不同情况选择是否做抽排水系统。将升降柱泄压舱底部排水管连通 90 度 PVC 管外侧口朝地面将积水引至地下自然渗水。
4、定准位置后,先用沙石把柱体固定好,预埋穿线管,用 90 度水管与升降柱底部排水管相连水管朝下摆放(自然渗水方式),用三通管、直通水管与每一根升降柱相连将水管引至蓄水池(需另建)或下水道。

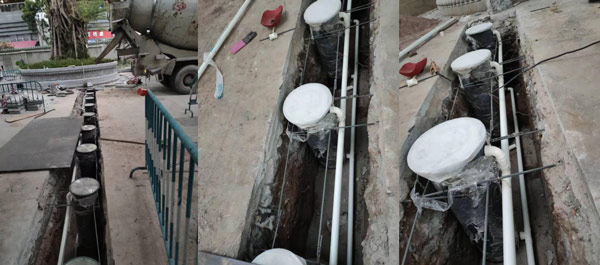

5、将设备放入坑内,通电测试升降柱运行是否正常,设备正常回填适量沙土、石子将设备固定好,确保水平对称,然后用 C40 混凝土缓慢且均匀的进行浇筑,直到与设备上表面水平。(注:在浇筑时可分多次浇灌水泥待柱体固定后,再次测量升降柱是否水平防止浇筑时将其挪动错位使之倾斜后全部均匀浇灌直至表面水平。)
注意事项:设备接通电路之前把所有的电源线接头必须使用防水电胶布或防水接线器相连,做好防水处理,在进行上升、下降操作,观察设备上升、下降情况,调整设备升降方向(如果升降柱有反方向则调整对换控制箱内升降柱的电机线缆零线(黄)火线(红)。
安装调试要求

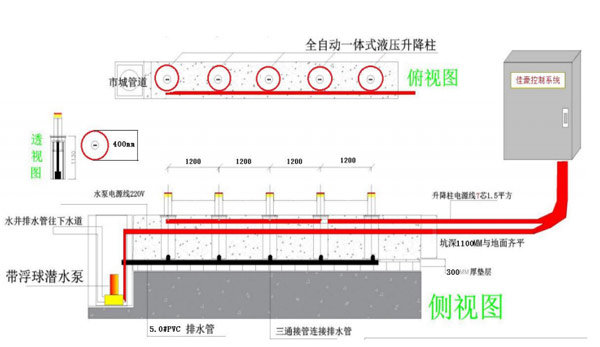

1、施工现场要求:按提供尺寸 长 N(视安装数量而定) ×宽 600mm×深 1300mm(包含 200mm 高渗水层)要求挖基础坑洞,下面做 200mm厚度的沙石渗水层。用沙子,碎石子混合后自基坑底部向上垫起做200mm 渗水层,渗水层铺平,夯实,防止设备下陷。(如条件具备,可选 10mm 以下的碎石子,就可不使用沙子。)根据地域的不同情况选择是否做排水(南方多涝地区或地下排水不畅工程,必须安装自动排水系统)。
2、放置好找平:将设备放到渗水层上,调整水平度。
3、安装:将升降柱放入坑洞中,确定好安装位置后,拉线、定位、找平,升降柱的上表面略高于地面 3~5mm。
4.预埋线管:将产品放到已调平的基坑上,根据外桶表面预留的出线孔的位置预埋穿线管。穿线管的直径根据升降柱的根数确定,控制箱主电源线 4平方两芯线,每根升降柱需要的线缆的规格为 2.5 平方三芯线一根、0.75 平方四芯线缆一根,具体使用也应根据使用现场的需要和配电的不同,在施工前确定。
5、浇筑:先将升降柱间隔 1300mm(安装间隔根据现场情况不同施工前确定)将设备放入坑内,回填适量沙土,石子将设备固定好,然后用 C40 混凝土缓慢且均匀的进行浇筑,直到与设备上表面水平。
(注:在浇筑时一定要将柱体固定,防止浇筑时将其挪动错位使之倾斜)后,接电(注意升降柱电缆线相接请用防水连接器或防水电工胶布反复缠绕),测试确保每一根升降柱都可以正常升降运行后,在升降柱周围小心浇筑,以免升降柱水平错位。
